市役所新庁舎の建設工事を令和2年7月に着手しました
令和5年3月の完成に向けて工事を進めてまいります。
工事期間中、市民の皆様にはご不便・ご迷惑をお掛けいたしますが、ご理解・ご協力の程よろしくお願いします。
-
新庁舎完成イメージ(南東側)
左奥の建物は既存庁舎(西棟)です -
新庁舎完成イメージ(南側)
左側の建物は既存庁舎(西棟)です
工事概要
工事場所
草加市高砂一丁目1番1号
敷地面積
- 4,844.46平方メートル(現状敷地)
- 4,803.66平方メートル(建設後敷地)
建築面積
2,502.89平方メートル
延床面積
1万8,203.39平方メートル
構造
鉄骨造・一部鉄骨鉄筋コンクリート造(免震構造)
階数
地上10階・地下1階
設計及び工事監理受注者
株式会社石本建築事務所
工事受注者
建築工事
戸田・彩光特定建設工事共同企業体
電気設備工事
日本電設・旭日・高橋電気特定建設工事共同企業体
機械設備工事
大成設備・竹内セントラル特定建設工事共同企業体
発注者
草加市
工事進捗状況(随時更新)
令和5年2月20日
内装工事及び設備工事を⾏っています。
-

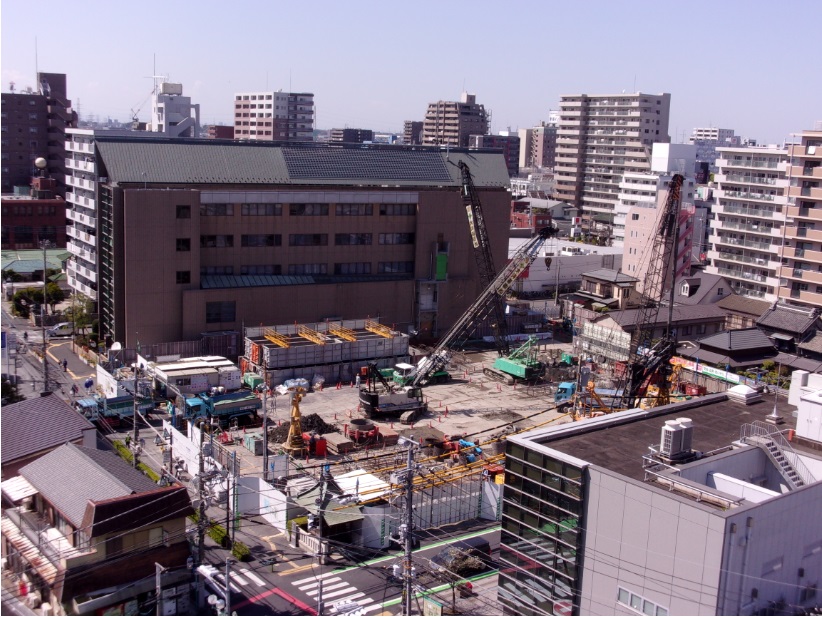

南東側から撮影
-
西棟北側出入口付近
-
3階待合の施工状況
-

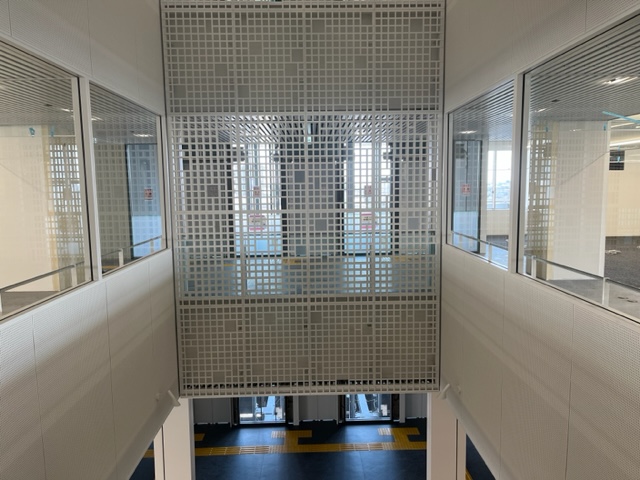

4階吹き抜けの施工状況
-

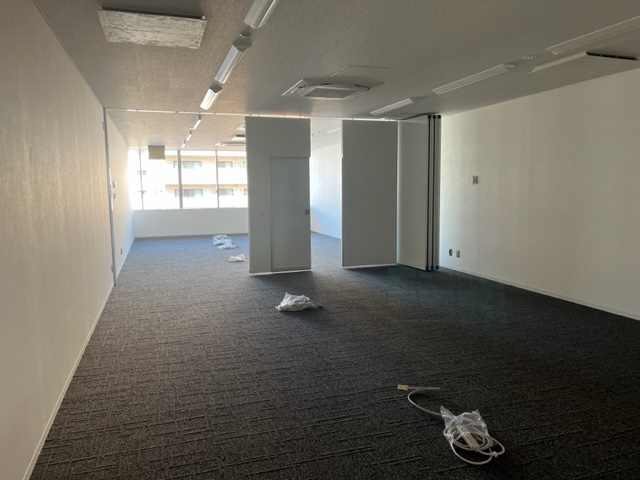

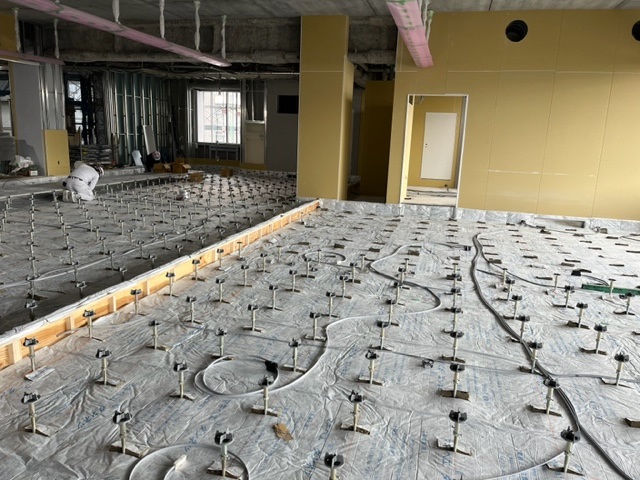

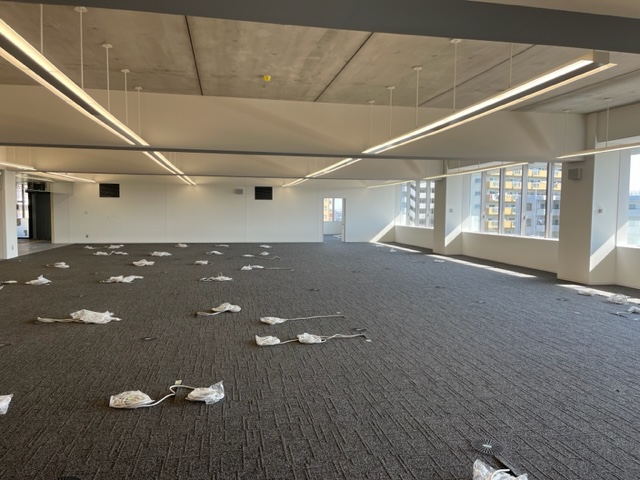

5階執務室の施工状況
-
5階会議室の施工状況
-

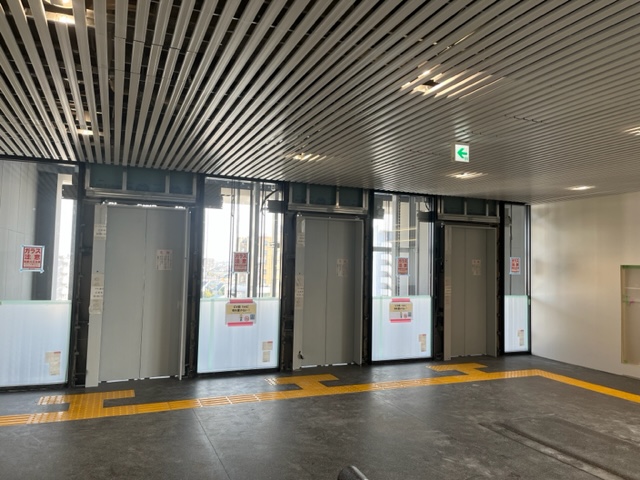

6階EVホールの施工状況
-
6階会議室の施工状況
-
7階会議室の施工状況
-
7階待合の施工状況
-
7階相談室の施工状況
-

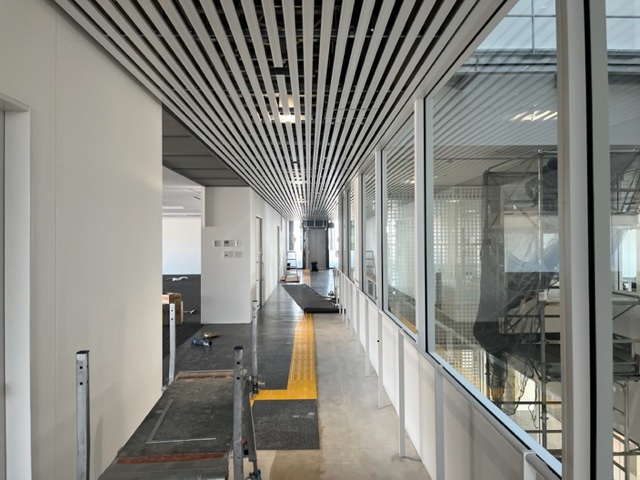

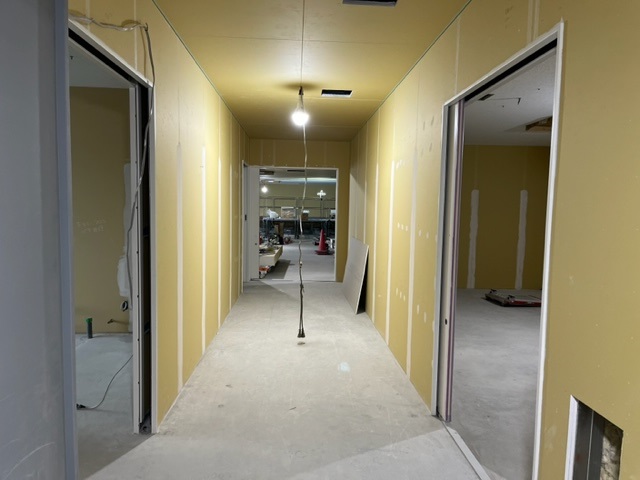

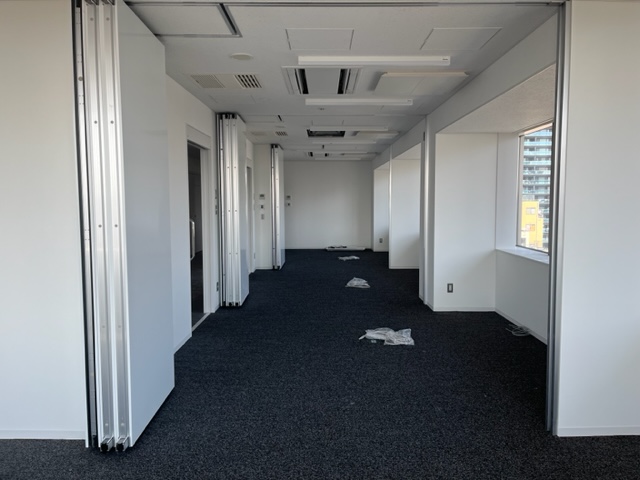

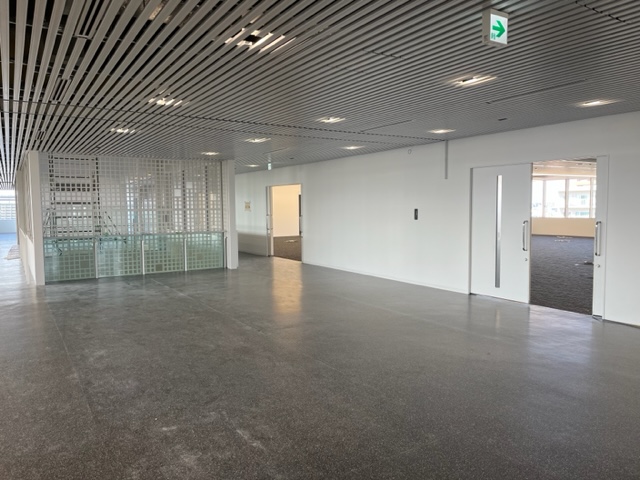

8階待合通路の施工状況
-

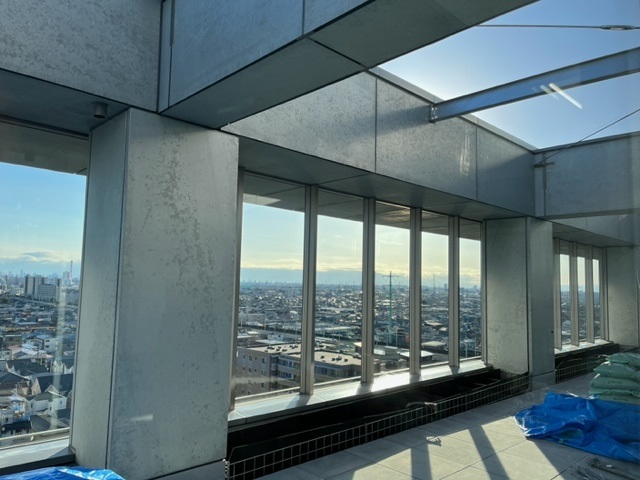

10階展望エリアの施工状況
-
南東側からの外観
令和4年12月2日
内装工事及び設備工事を⾏っています。
-
南東側から撮影
-

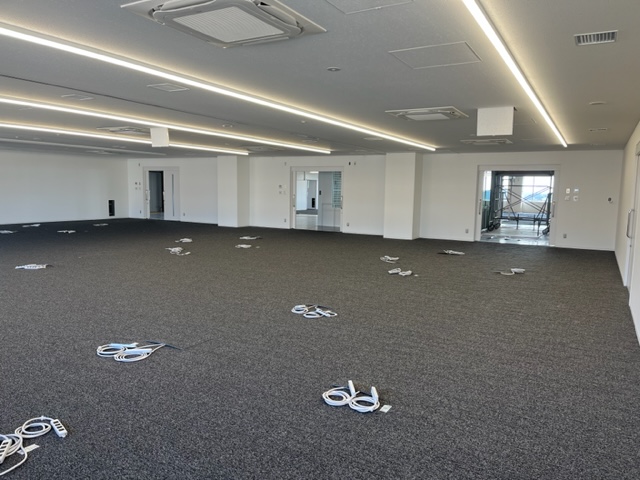

2階待合の施工状況
-
2階待合の施工状況
-

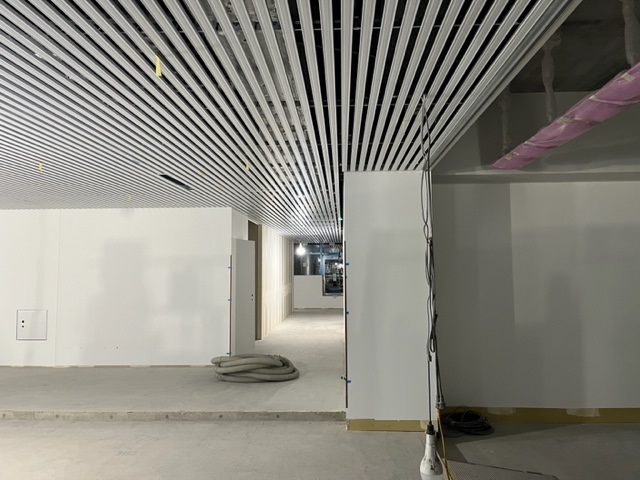

7階廊下の施工状況
-

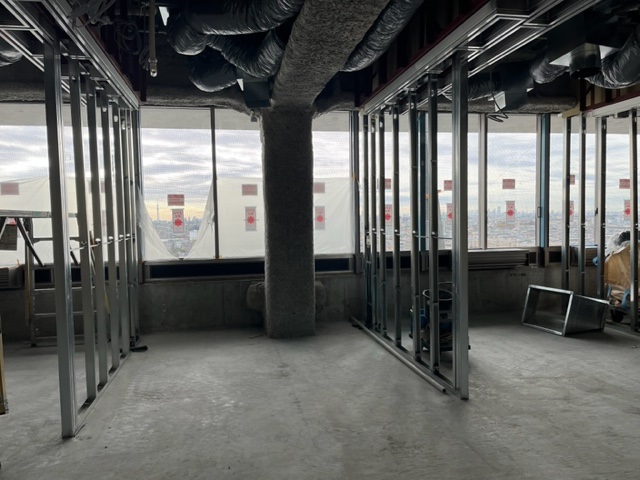

3階執務室の施工状況
-
9階会派室の施工状況
-
10階議場の施工状況
-

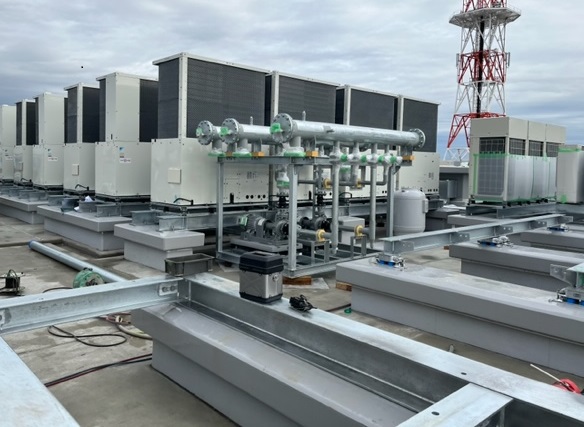

屋上の施工状況

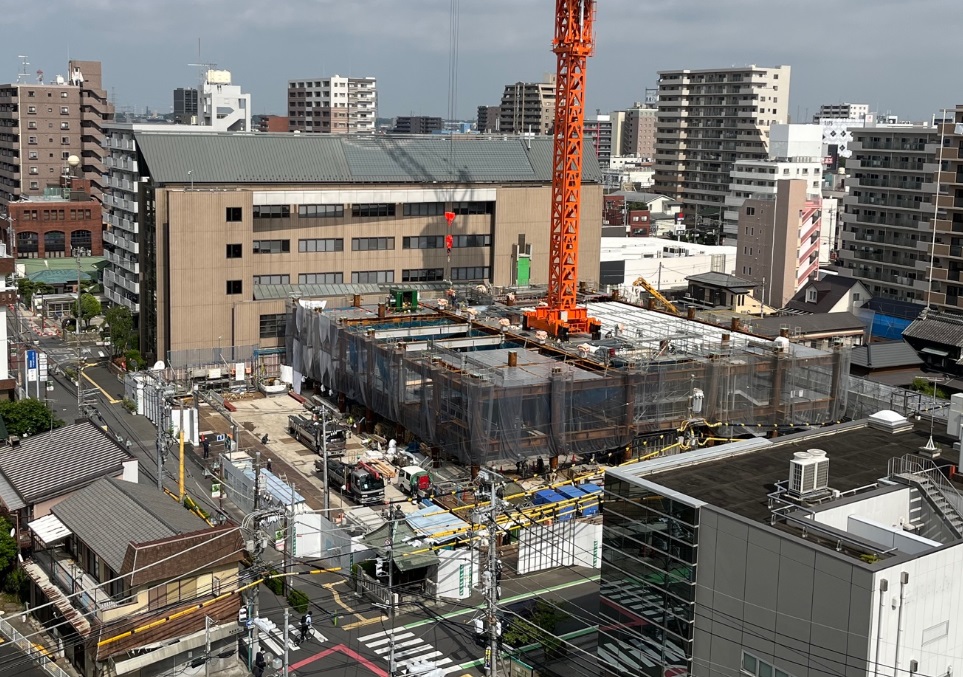

令和4年9月6日

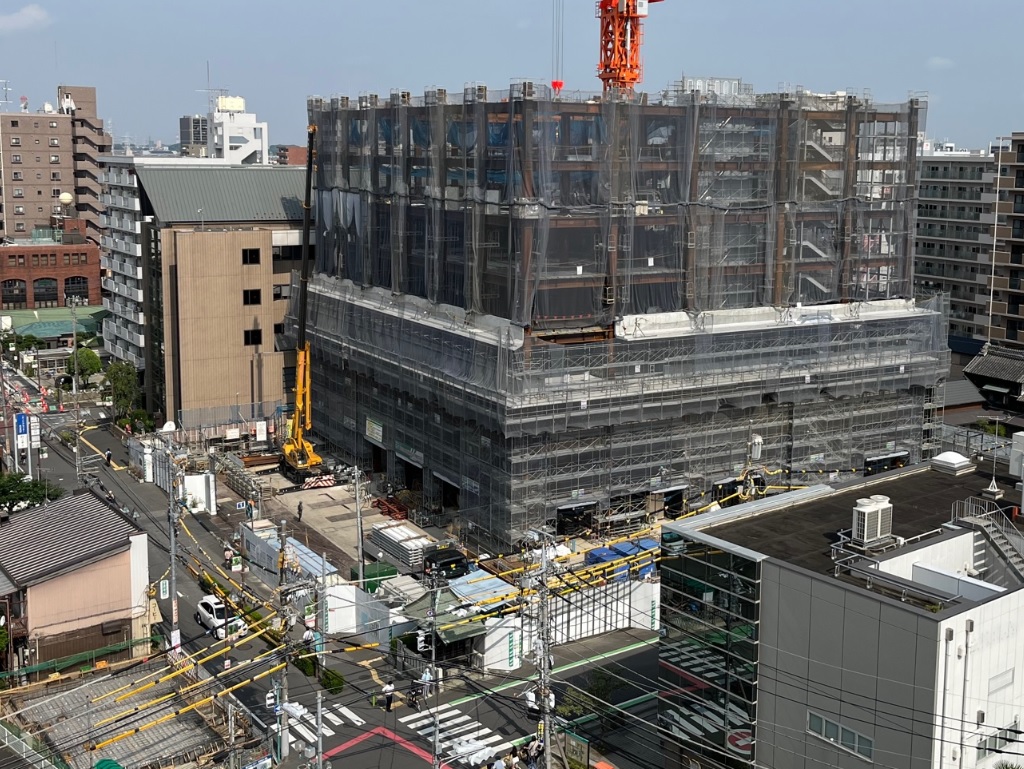

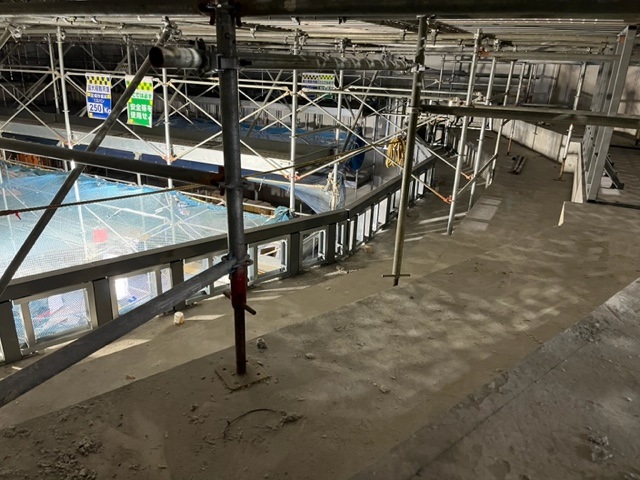

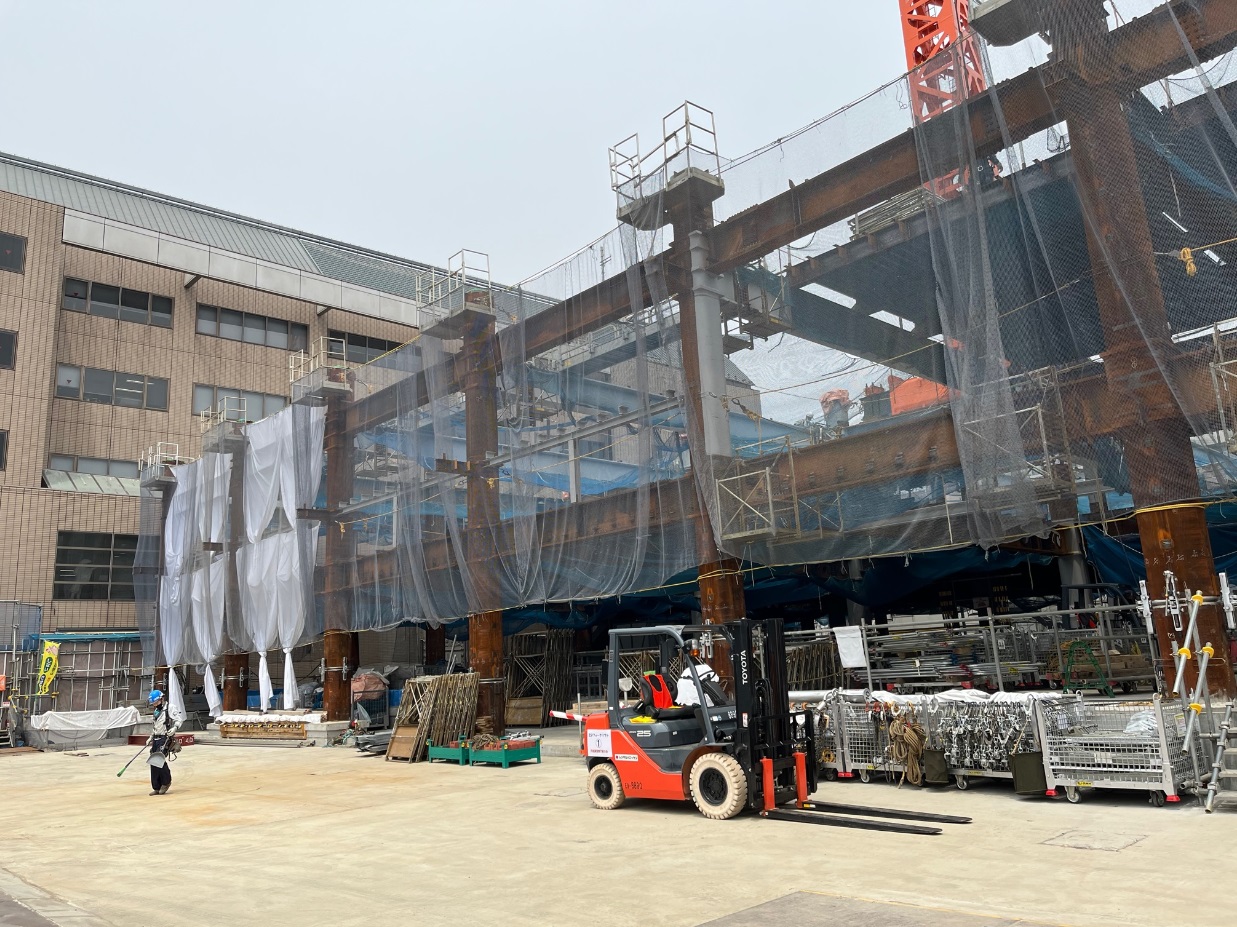

鉄骨建方工事が終了し、外装工事及び設備工事を⾏っています。
-
南東側から撮影
-

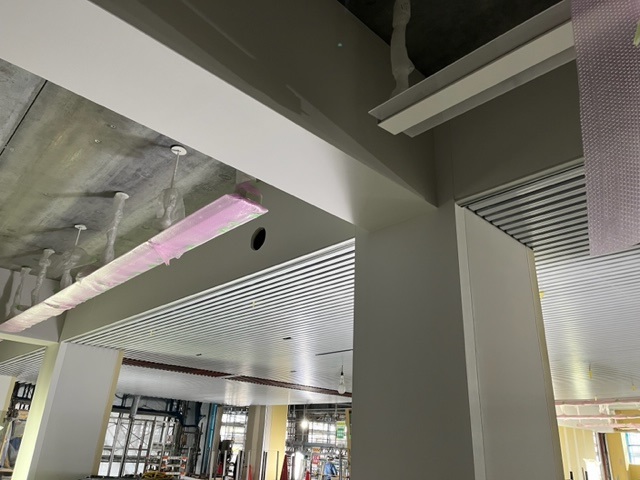

執務室内照明の施工状況
令和4年7月21日

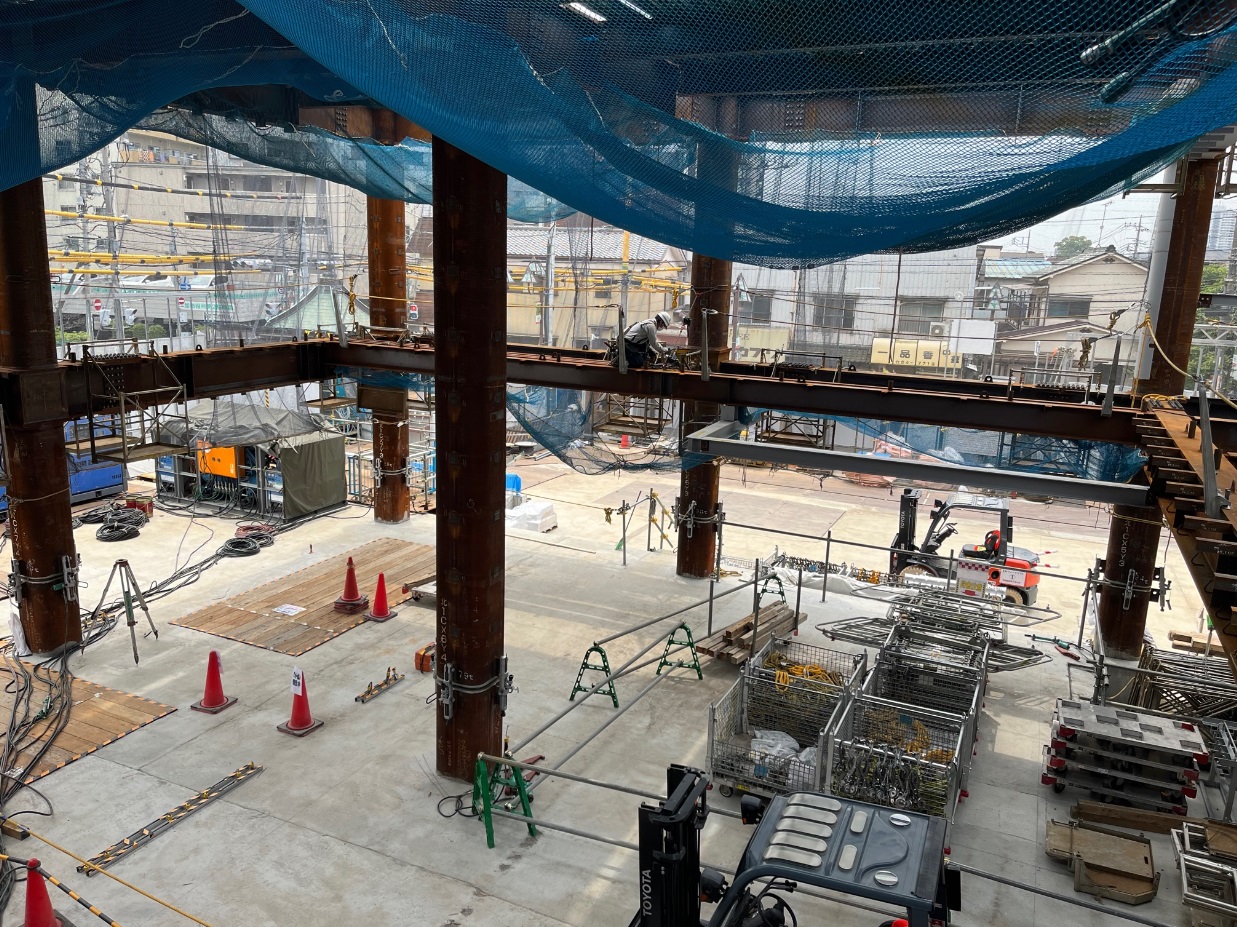

鉄骨建方工事を⾏っています。
-
南東側から撮影
-

地下スロープの施工状況
令和4年5月24日
鉄骨建方工事を⾏っています。
-
南東側から撮影
-

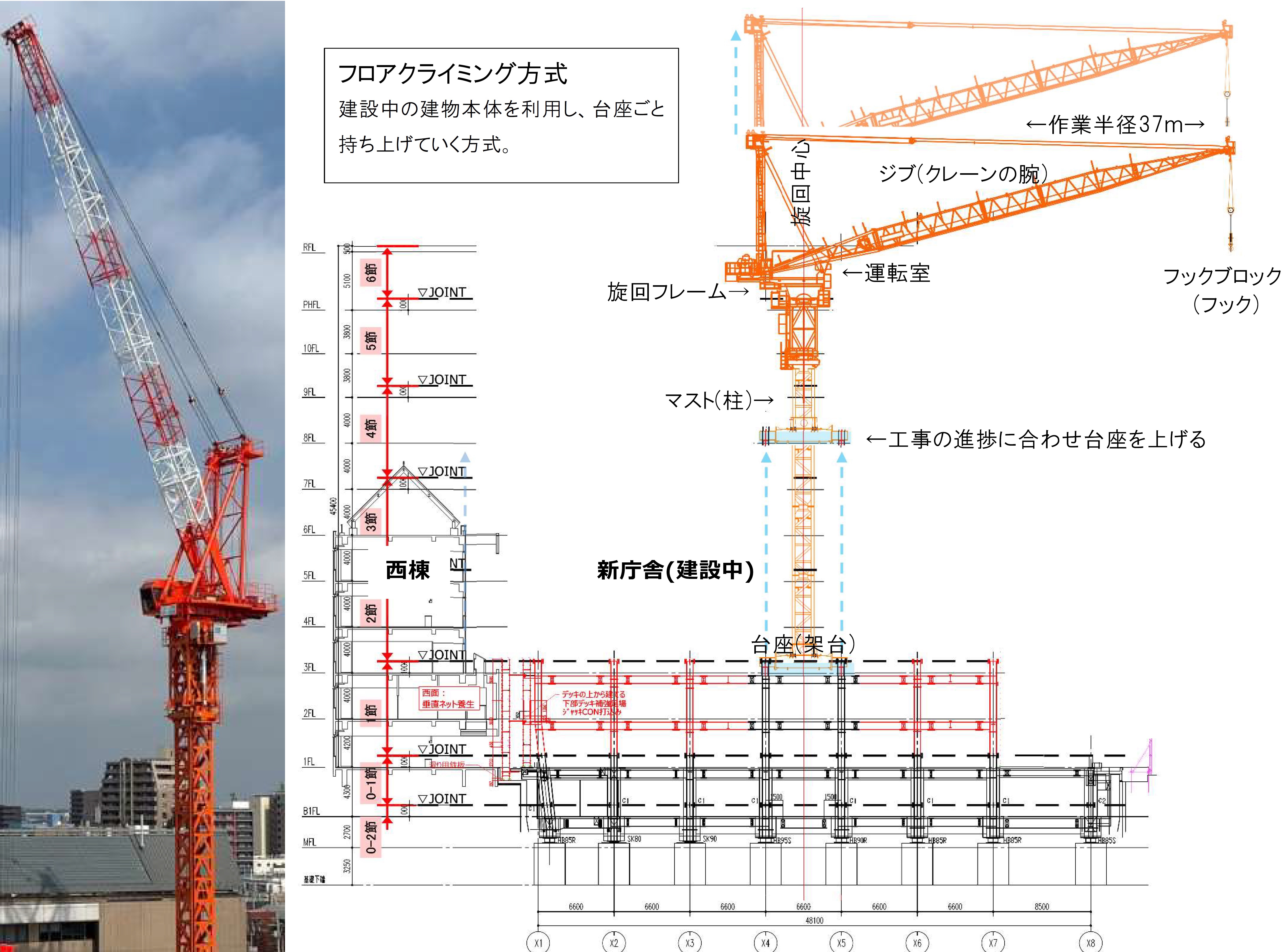

タワークレーンの説明
-
建方状況(エントランス付近見上げ)
-
建方状況(エントランス内部吹抜部)
令和4年4月22日
鉄骨建方工事を⾏っています。
-
南東側から撮影
-
建方状況
令和4年1月6日
免震装置を設置しています。
-
南東側から撮影
-

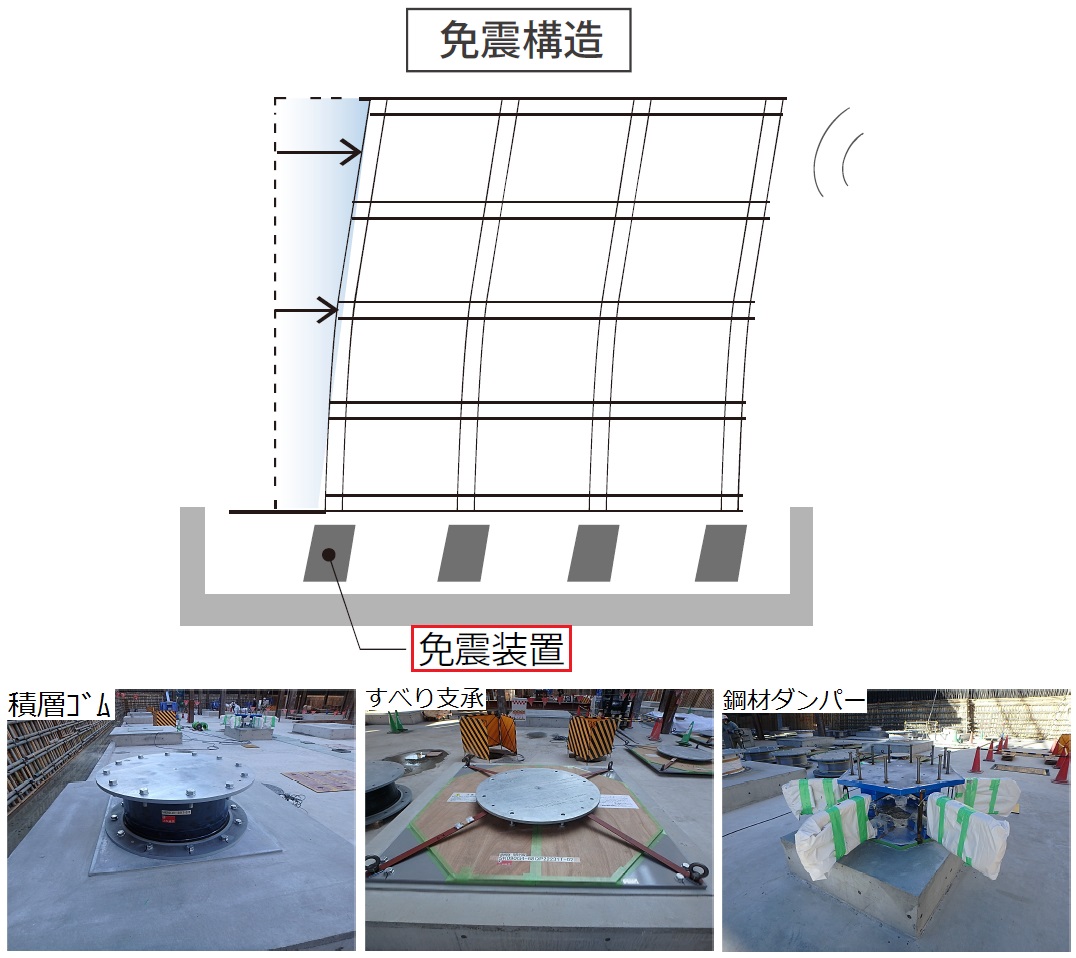

免震装置の設置状況
令和3年9月24日

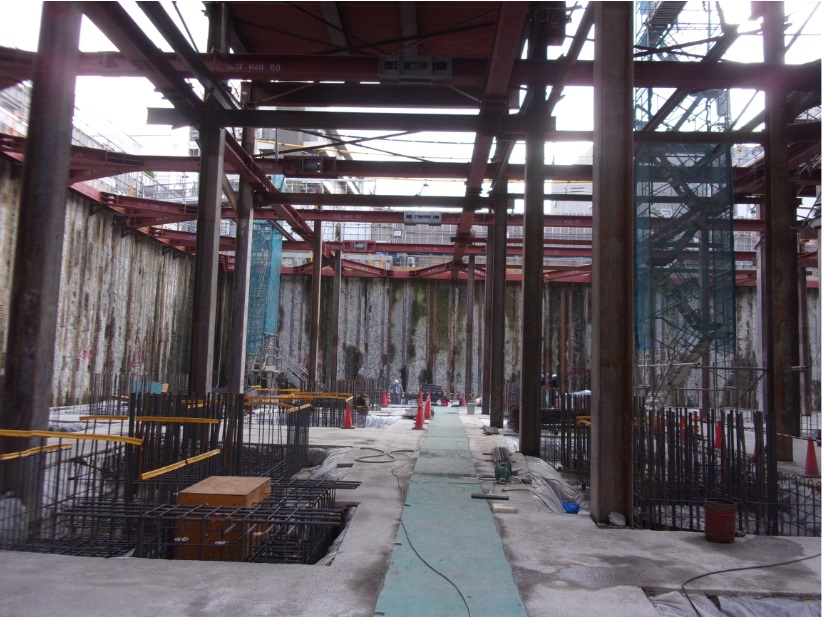

建物躯体を造るための基礎工事を⾏っています。
-
南東側から撮影
-
基礎底盤面の状況
令和3年6月18日
地下部分の掘削工事を⾏っています。
-
南東側から撮影

令和3年4月7日

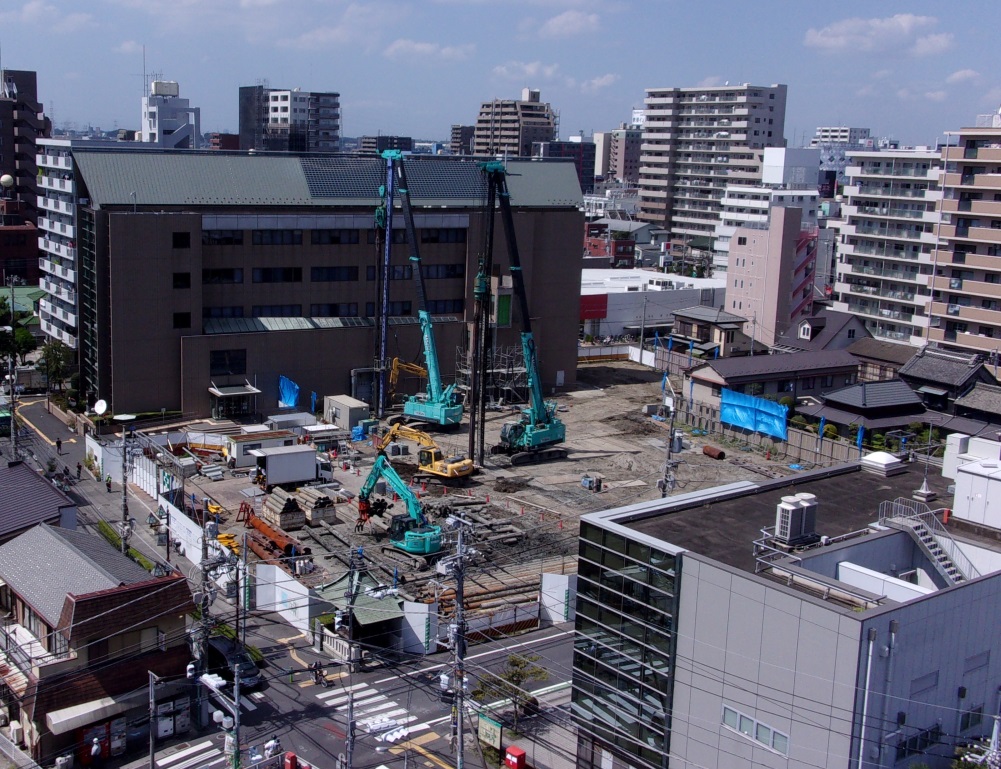

1月に引き続き、杭工事を⾏っています。
-
南東側から撮影
令和3年1月8日

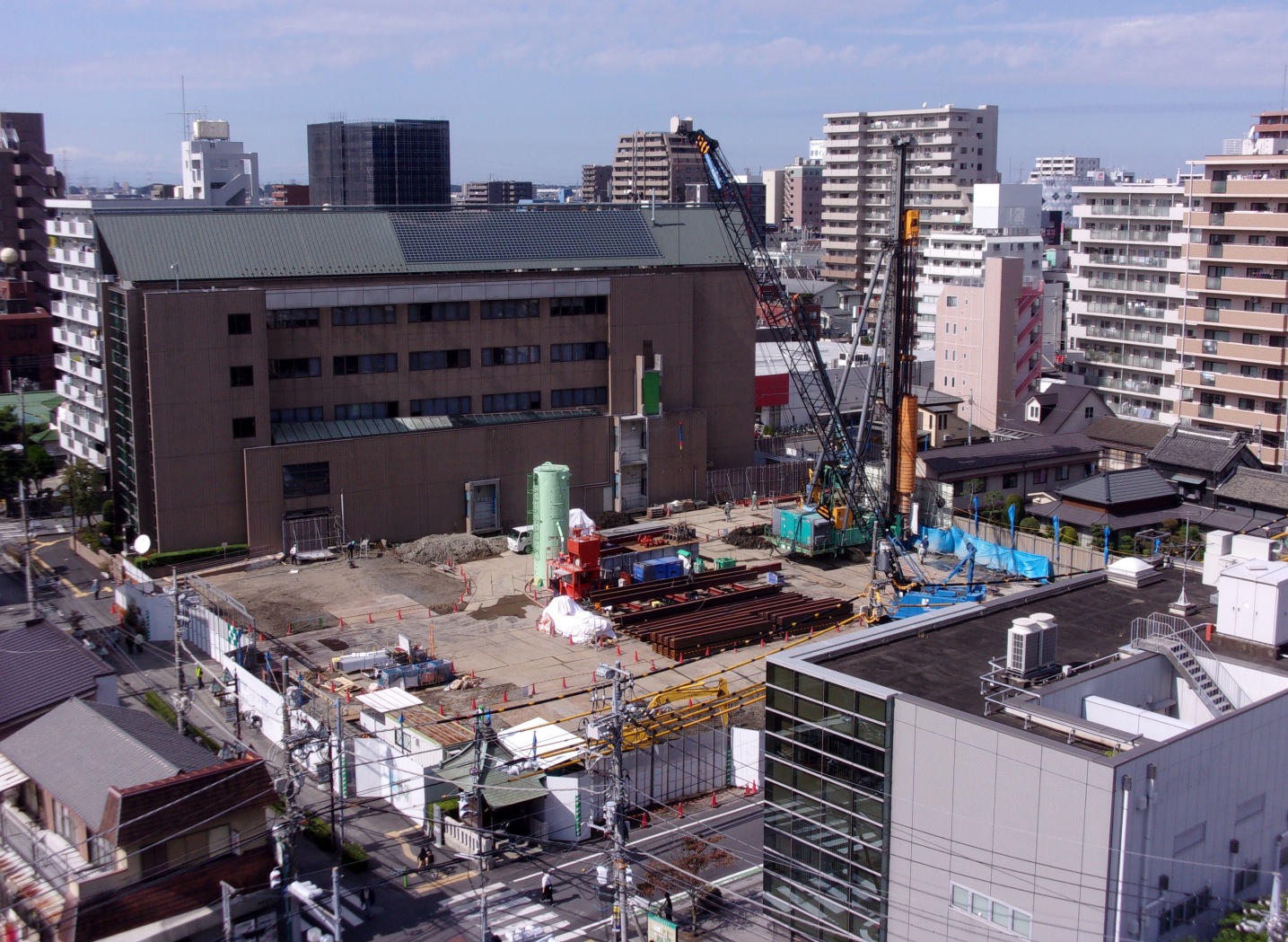

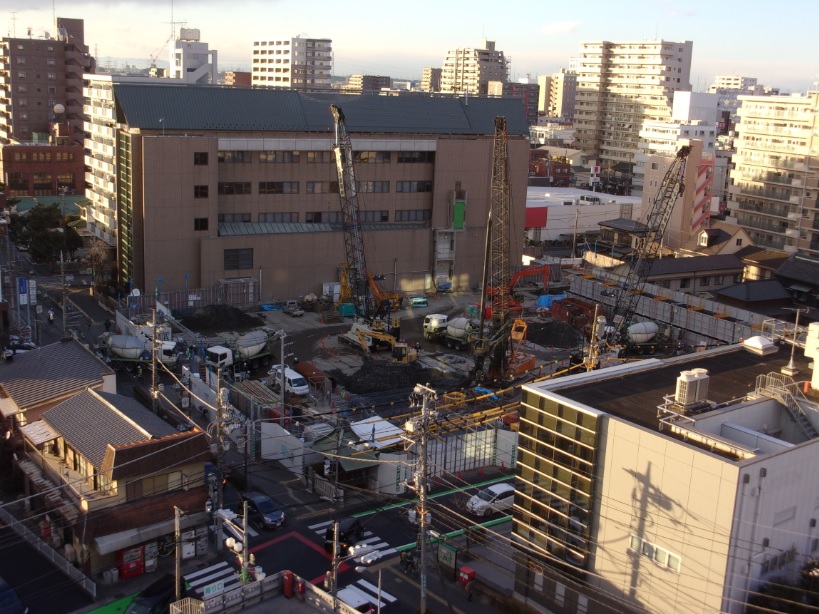

杭工事が始まりました。
-
南東側から撮影
-

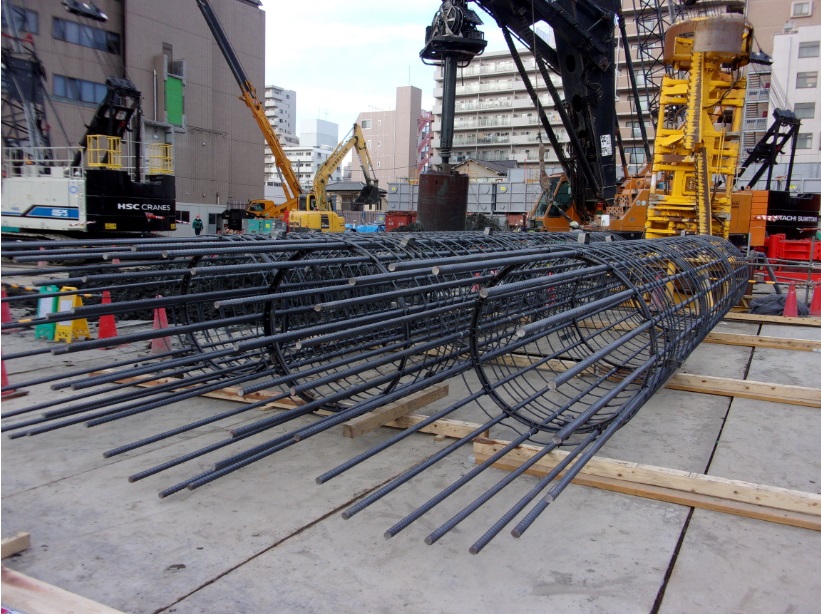

新設杭の配筋

令和2年10月16日
山留の設置を行っています。
-

南東側から撮影
令和2年9月9日

昨年度(令和元年度)に解体した旧本庁舎・北別館の基礎杭引抜きを行っています。
-
南東側から撮影
-
令和2年9月1日

工事受注者主催による起工式が行われました。
-
浅井昌志草加市長あいさつ
-
南東側から撮影
令和2年8月11日
仮囲い等を設置しました。
-
南東側から撮影
-
